Хід будівництва станом на 15 травня 2025 року

Хід будівництва станом на 15 травня 2025 р.

Будівництво житлового комплексу Oxford триває згідно з графіком. Пропонуємо ознайомитись із ходом будівництва ЖК Oxford станом на 15 травня 2025 р.

Будинок А-2
Виконується влаштування стяжки підлоги на 1-му, 3-му поверхах та у комерційних приміщеннях.
Тривають роботи з благоустрою та озеленення території між будинками А-2 та А-3.
Виконується монтаж запірної арматури турбопроводу.
Проводиться фарбування газових труб.
Продовжуються роботи з оздоблення стін у місцях загального користування (МЗК).
Виконується монтаж вхідних дверей у квартирах на 6-му, 7-му, 8-му та 9-му поверхах.
Триває армування декоративних елементів і колон будинку.
Здійснюється фарбування декоративних елементів фасаду.
Виконується армування вхідної групи балкона.

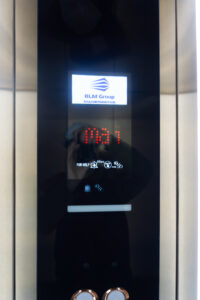

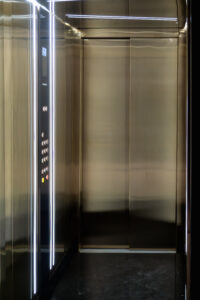

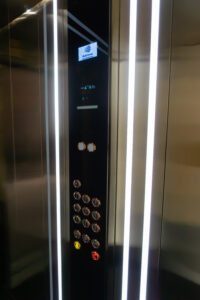

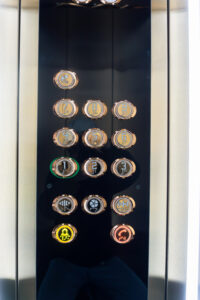

Завершено монтаж ліфтового обладнання.

Будинок А-3

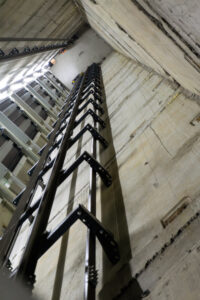

Проводяться роботи з монтажу пасажирського ліфта.
Тривають фасадні роботи.
Монтуються двері на 1-му поверсі та в комерційних приміщеннях.
Виконується чорнове штукатурення стін у МЗК на 1-му та 2-му поверхах.

Будинок Б-1
Здійснюється монтаж стінових модулів ТМ Royal House на 8-му поверсі першої секції.
Триває кладка вентиляційних каналів на 3-му та 4-му поверхах у 1-й та 2-й секціях.
Виконуються роботи з армування плити перекриття коридору над 8-м поверхом у 2-й секції.

Б-2
Влаштовано баштовий будівельний кран, розпочато підготовку до монтажу стінових модулів ТМ Royal House на будинок.
Б-3
Завершено влаштування вертикальних елементів підвалу, ведуться роботи з улаштування перекриття 1-ї секції, виконано гідроізоляцію стін підвалу та зворотне засипання піском.
Б-4
Влаштовано котлован 2-ї секції.
Розпочато роботи з влаштування фундаменту 2-ї секції.
